厉害了,振江号!

2020-03-24 19:20 江阴发布

今天

在南通如东的海面上

江阴“振江号”完成了帅气首秀

在海面将总重量790吨的风机吊装完成!

下面和小布一起

看看临港这个厉害的“大家伙”!

“振江号”

江苏振江新能源装备股份有限公司是临港开发区重点打造的产业集群骨干企业,“振江号”是振江新能源打造的国内首座1200吨自升式风电安装平台,续航能力3000海里,定员100人,平台最大作业水深50米,甲板作业面积约2500平方米,可容纳6MW级风机3套或8MW级风机2套。可独立完成6MW、8MW级风机的安装和其他水上工程施工的起重、打桩、吊装和运输等作业。和传统平台相比,具有作业高效、功能齐备、转场灵活三大优势,在方案设计、船型、吊机工艺等方面处于国内领先水平

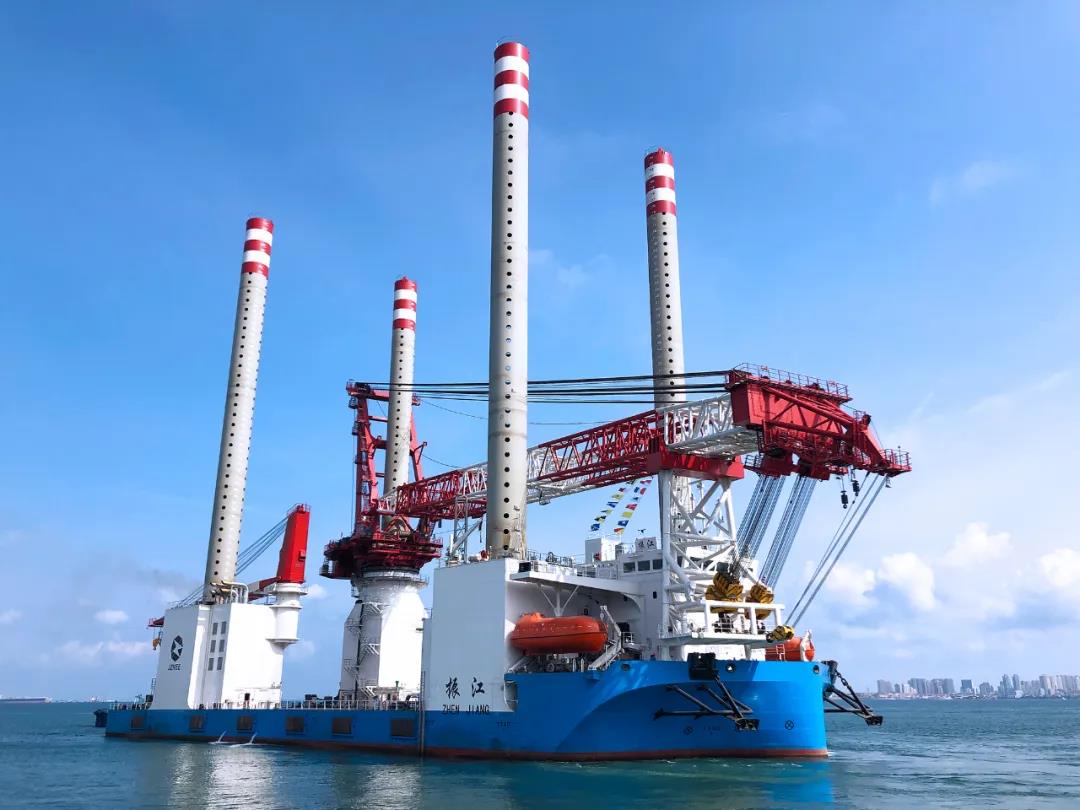

“振江号”在海面行驶时是这样的

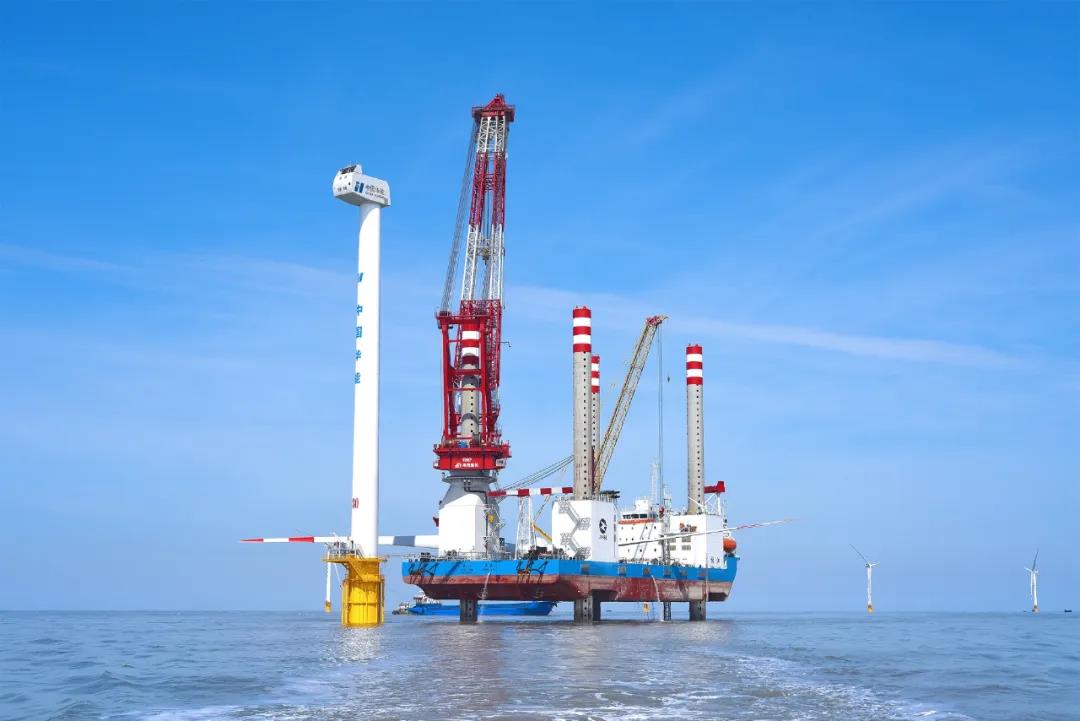

“振江号”工作时候的是这样子的

这是中交第三航务工程局总承包的盛东如东400MW海上风电项目(标段II),位于江苏省南通市。场区离岸距离约40km,海域地质条件复杂、夏季台风频繁、冬季涌浪肆虐、施工窗口期少,振江号是怎样在条件复杂的海域里将近800吨的风机吊装完成的呢?

下面进入专业部分

涨知识了!

01

“振江号”进入风场

现在正是海上施工的黄金时段,“振江号”抓紧时机航行至风场,利用抬升系统稳住巨大的船体,然后开始抛锚定位,进点测量,随后抬离水面至预定的气隙位置,起臂架开始吊装。

02

“振江号”开始吊装

本次风机采用5MW机组,单叶片长78米,旋转直径167米,轮毂高度81米。塔筒共分为底、中、顶三段,风机整体总重量790吨以上,工程最重件为机舱235吨。

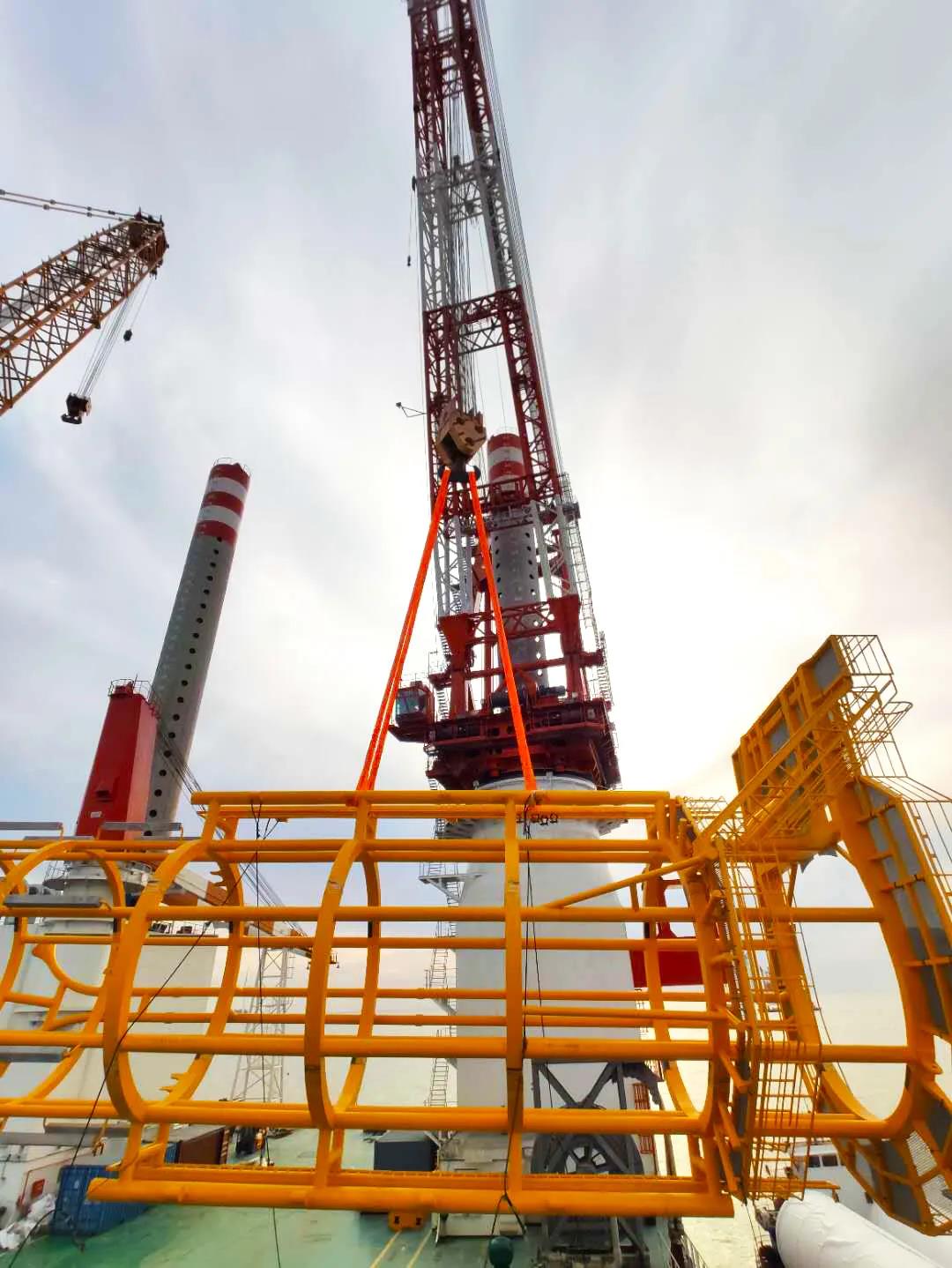

安装顺序

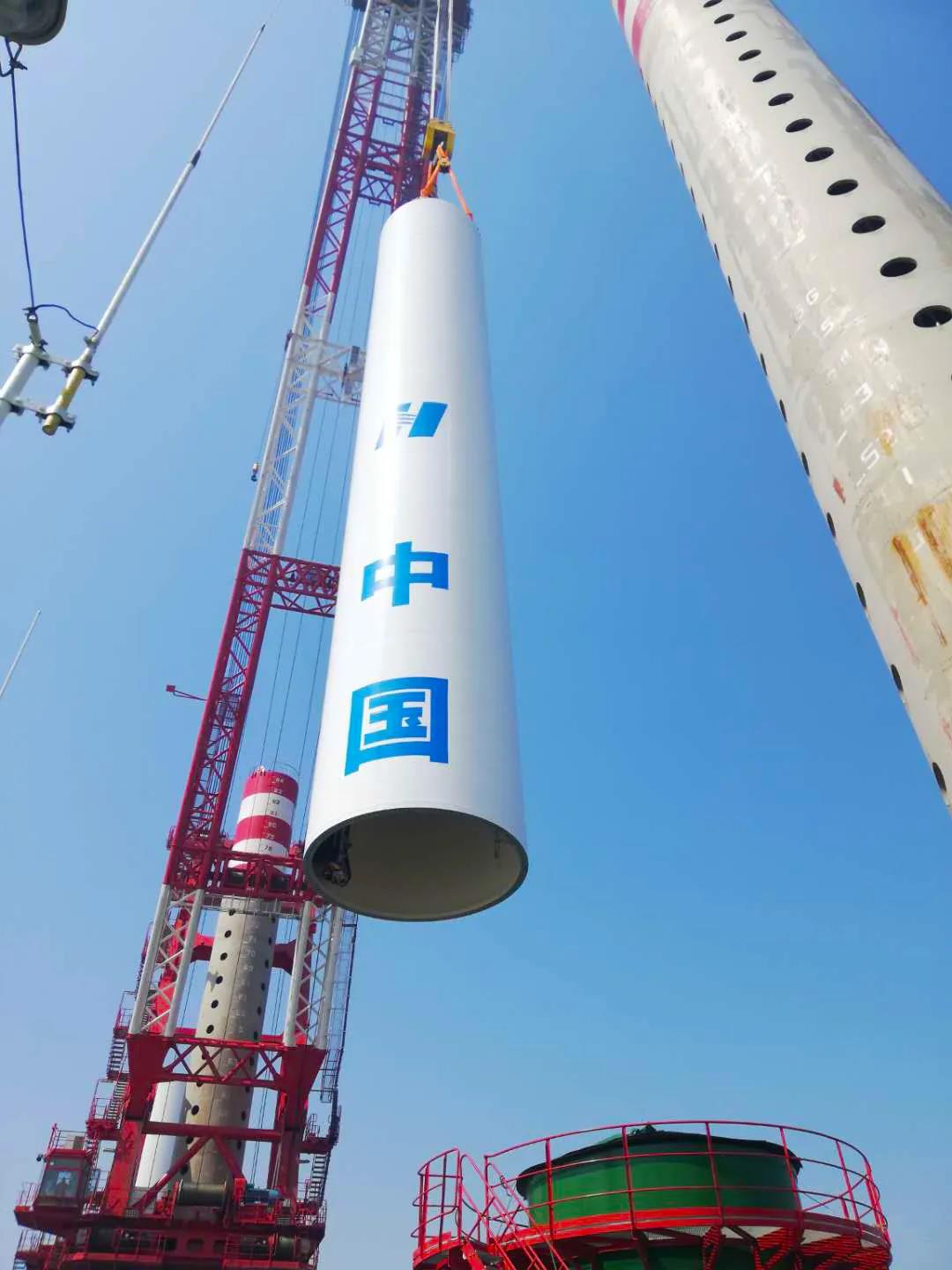

先安装黄色底部平台

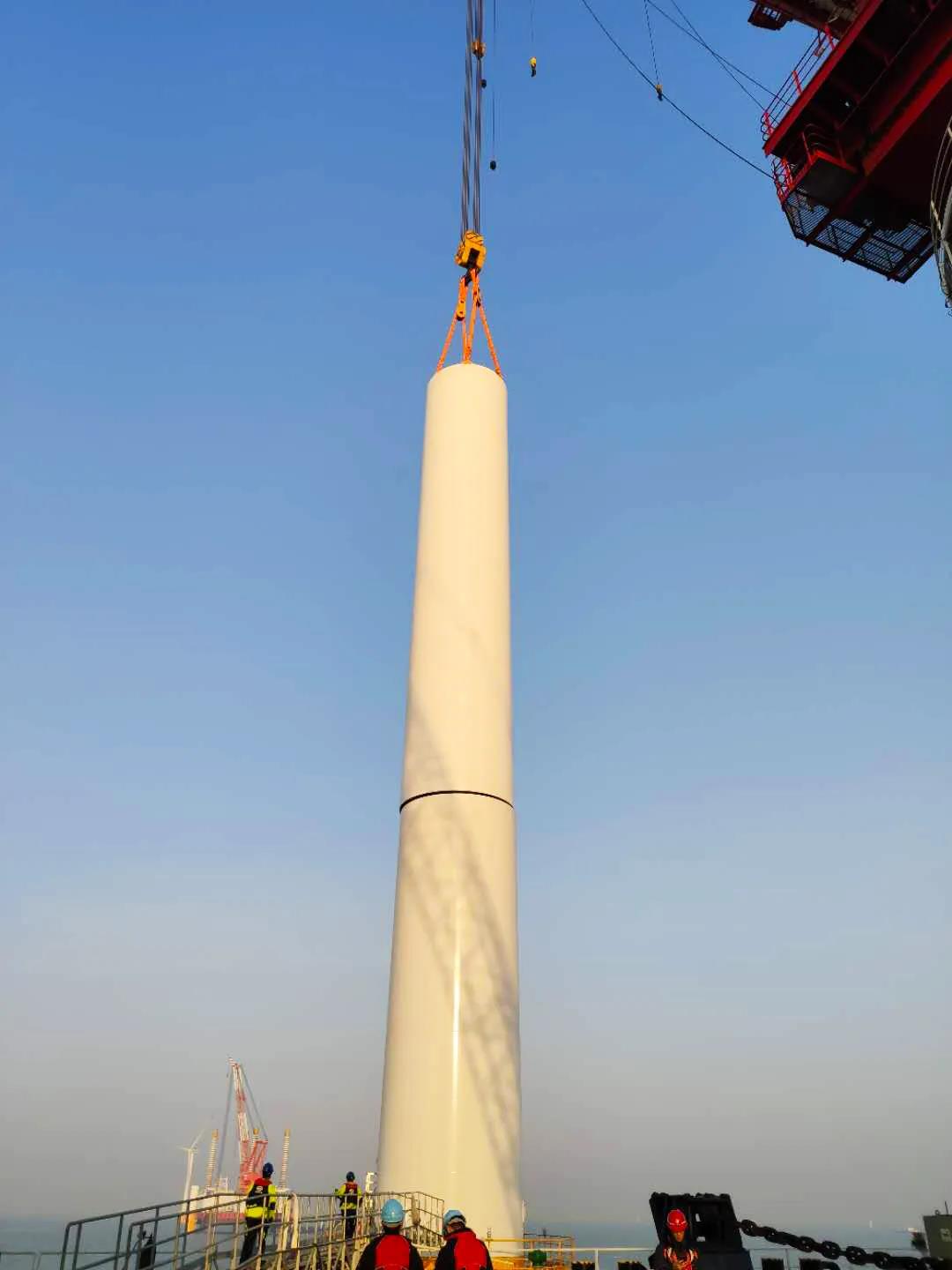

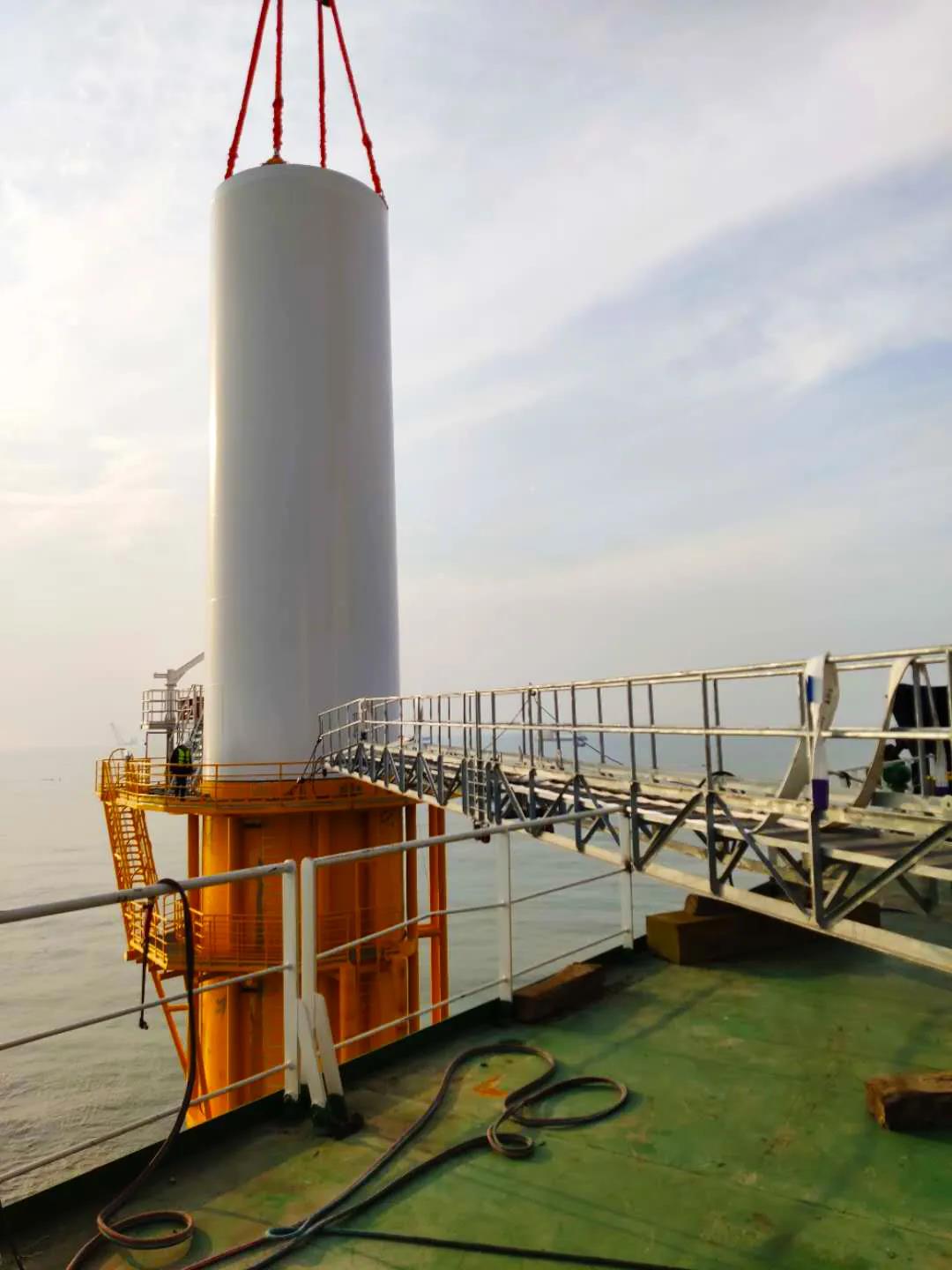

再分三段安装中间塔筒

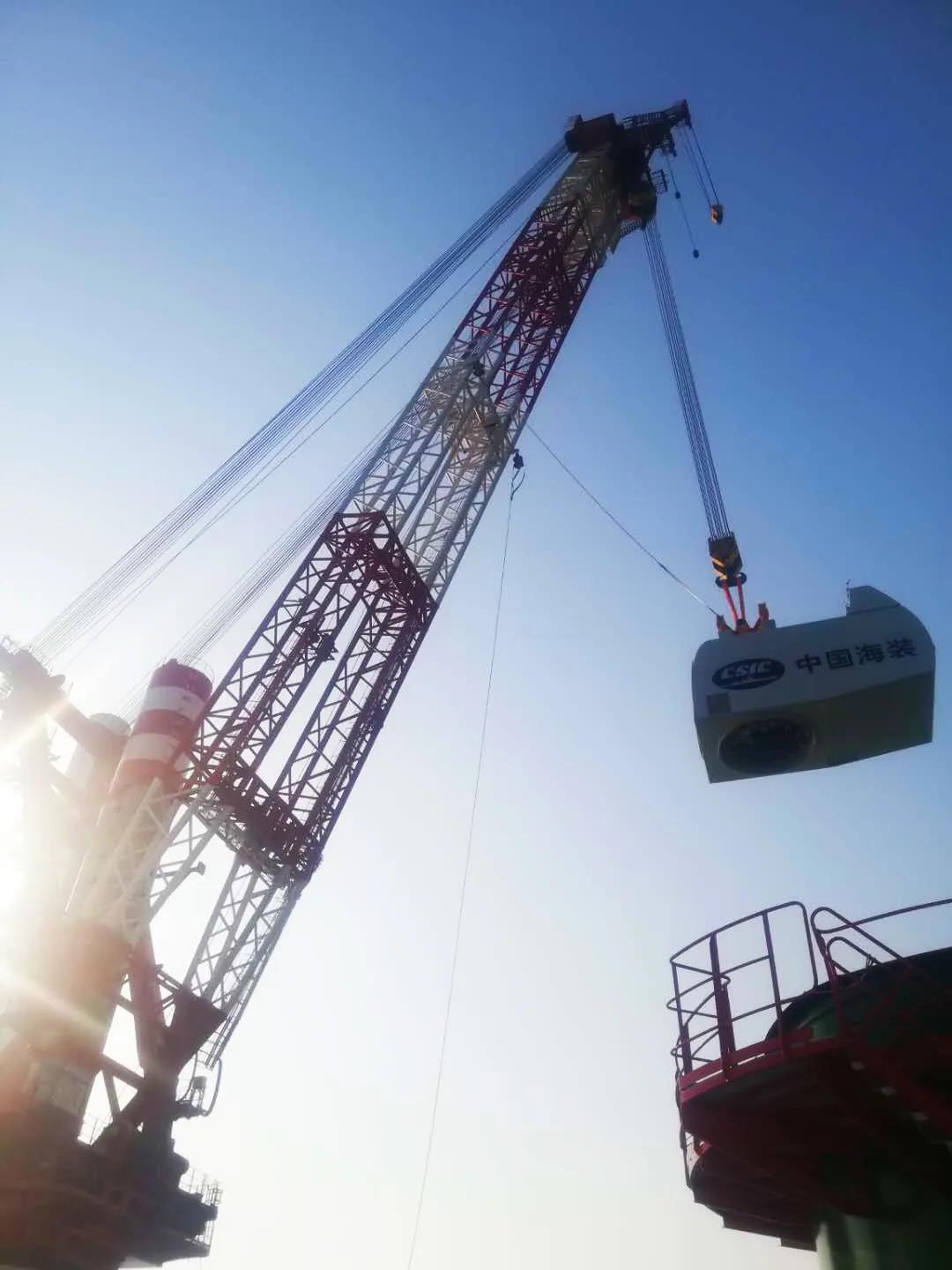

接着吊装顶部机舱

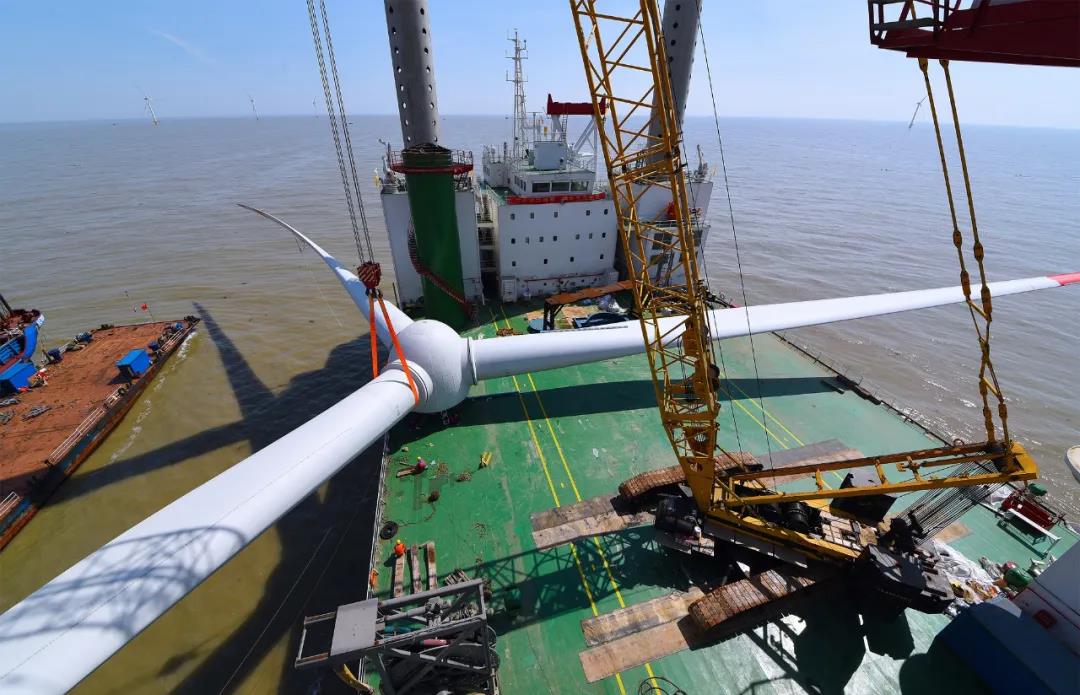

最后,安装组装好的叶轮

海上风机顺利吊装完成!

当然,“振江号”一次吊装完成离不开幕后同样实力强劲的专业团队,结合吊装现场实际情况制定了详细的实施方案和吊装推演。

“振江号”首吊成功

完美证明了自己的实力

“江阴制造”就是这么厉害!
